Gargouilles, pinacles,
main posée sur 800 ans.

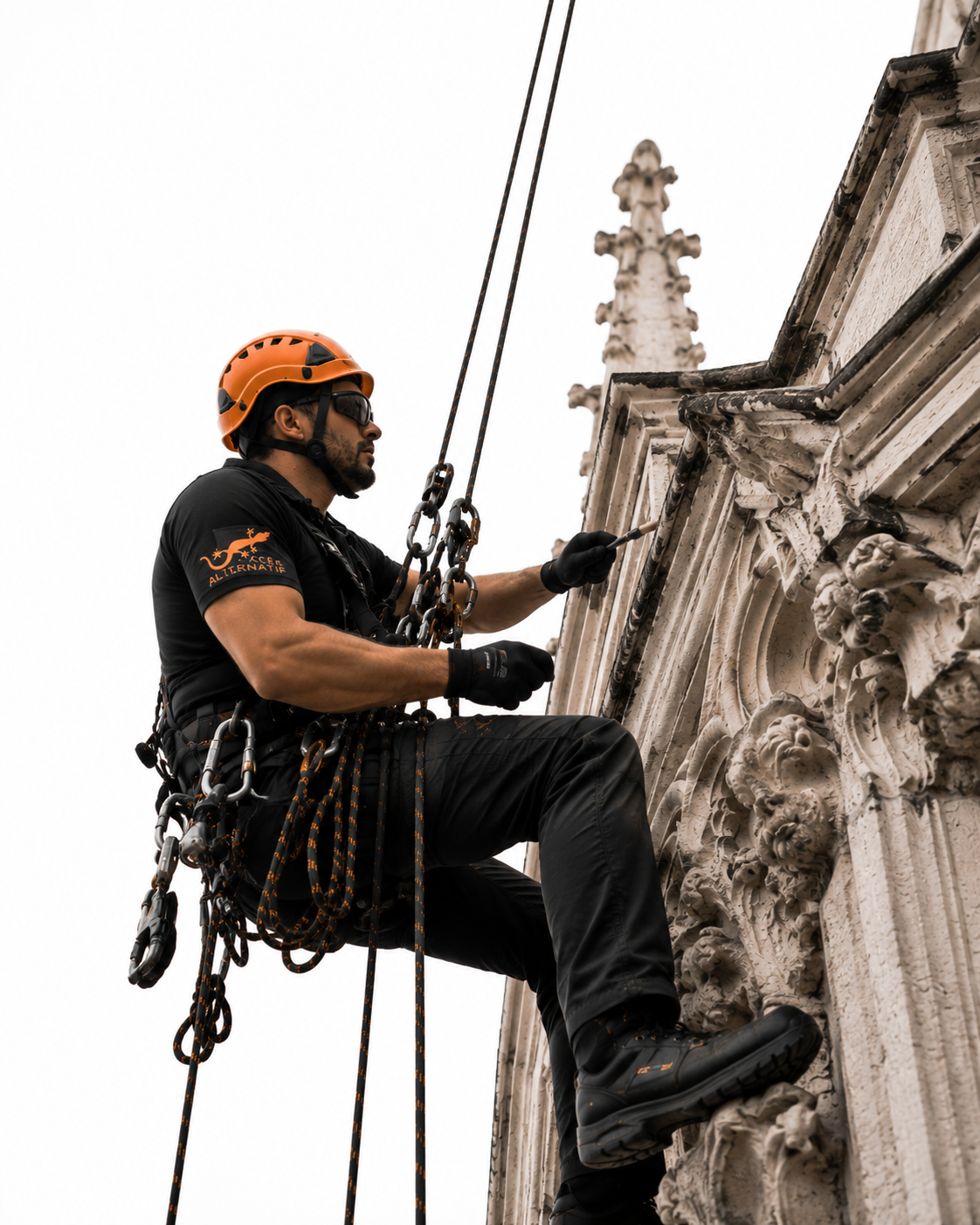

Sondage, brossage, rejointoiement à la chaux des contreforts ouest d'une cathédrale gothique normande, en coordination étroite avec l'Architecte des Bâtiments de France. Méthodes adaptées à la pierre de taille et aux sculptures classées, traçabilité photo travée par travée, restitution patrimoniale fidèle au matériau d'origine.
contreforts ouest
d'intervention
continue
endommagé
Huit cents ans d'érosion, une commission de fabrique pressée.
La commission de fabrique d'une cathédrale gothique normande nous consulte à la fin de l'hiver après une chute de fragments de pierre relevée par les services techniques de la commune au pied du contrefort sud-ouest.
Le diagnostic préalable, mené par l'Architecte des Bâtiments de France, conclut à une dégradation localisée mais évolutive des joints de pierre entre les pinacles, des chéneaux et de plusieurs sculptures de gargouilles. L'édifice est classé Monument Historique. Aucun échafaudage ne peut être monté sans une étude lourde et un déclassement temporaire de la zone publique : l'option est exclue côté budget et calendrier.
La mission est cadrée par l'ABF en avril, démarrage souhaité avant l'été pour terminer avant la saison touristique d'automne. Huit semaines de chantier maximum, deux cordistes en permanence sur les contreforts, validation visuelle ABF à chaque étape critique.
Toucher la pierre sans la blesser, sous le regard de l'ABF.
Matériau classé
Pierre de taille du XIIIe siècle, sculptures classées MH, badigeons d'origine encore présents en partie haute. Aucun produit non validé ABF ne peut entrer en contact avec le support.

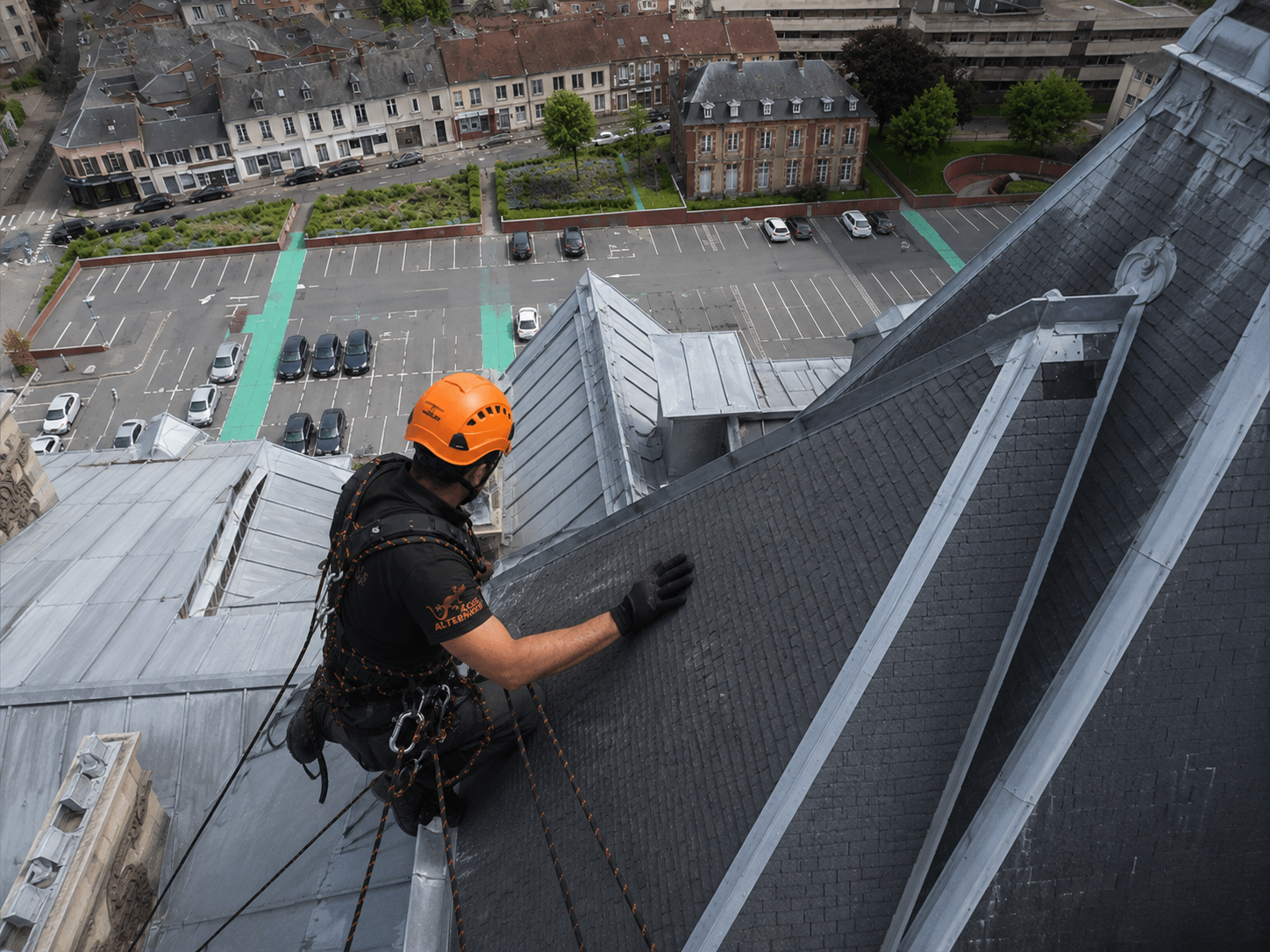

Accès sans échafaudage
Édifice public, parvis maintenu ouvert pendant le chantier. Échafaudage exclu pour des raisons de calendrier et de fréquentation. Cordage haut depuis la toiture, accès strictement professionnels.
Coordination ABF continue
Trois visites d'étape avec l'Architecte des Bâtiments de France, validation préalable des mortiers, teinte du badigeon testée sur échantillons en laboratoire, photos avant / après obligatoires.
Huit semaines, cinq étapes, une cathédrale rendue à ses fidèles.
Relevé d'état pierre par pierre
Première descente en cordage sur les quatre contreforts ouest. Repérage des joints à reprendre, des pierres à sonder, des sculptures à protéger. Cartographie photo livrée à l'ABF.
Choix des mortiers
Échantillons de chaux NHL et badigeon testés en laboratoire. Validation ABF de la teinte par comparaison sur paroi-témoin. Plan de prévention signé, déclaration de chantier archivée.
Brossage & rejointoiement
Brossage doux des joints altérés, rejointoiement chaux travée par travée, protection systématique des sculptures classées avec films séparateurs réversibles. Photos avant / après par travée.
Hydrofuge sélectif
Application d'un traitement hydrofuge minéral perméable à la vapeur, validé ABF, uniquement sur les zones les plus exposées aux ruissellements. Aucun film de surface, pas de modification d'aspect.
Rapport patrimonial
Rapport final illustré, cartographie travée par travée, recommandations d'entretien sur 10 ans. Restitution officielle à la commission de fabrique et à l'ABF en présence du curé-doyen.




Huit cents ans. Plus longtemps encore.
- Quatre contreforts ouest entièrement rejointoyés, sculptures classées préservées, badigeon restitué fidèle au matériau d'origine.
- Rapport patrimonial illustré livré à la commission de fabrique et à l'ABF, avec cartographie travée par travée et plan d'entretien à dix ans.
- Chantier terminé avec deux jours d'avance sur le planning. Parvis maintenu ouvert au public sur toute la durée des travaux.
- Validation finale ABF sans réserve. Aucun élément classé endommagé ou modifié.
- Reconduction du contrat l'année suivante pour la mise en sécurité de la nef côté nord.
Ils ont travaillé là où nous pensions devoir monter un échafaudage à 60 000 euros. La restitution photo travée par travée est devenue notre référence pour les prochains chantiers patrimoine.
